新潟市新亀田清掃センター整備・運営事業
| 発注者 | 新潟市 |
| 受注者 | (代表企業)JFEエンジニアリング株式会社 (構成員) JFE環境サービス株式会社 (協力企業)株式会社福田組 丸運建設株式会社 五十嵐建設工業株式会社 株式会社栗田工務店 |
| 場所 | 新潟市江南区亀田1835番地1 |
| 事業内容 | エネルギー回収型廃棄物処理施設(ごみ焼却施設)の建設 (ストーカ方式、420t/日(140t×3炉)) 20年間の施設運営業務 |
| ⼯事期間 | 2025年7月~2030年3月 |
| 運営期間 | 2030年4月~2050年3月 |

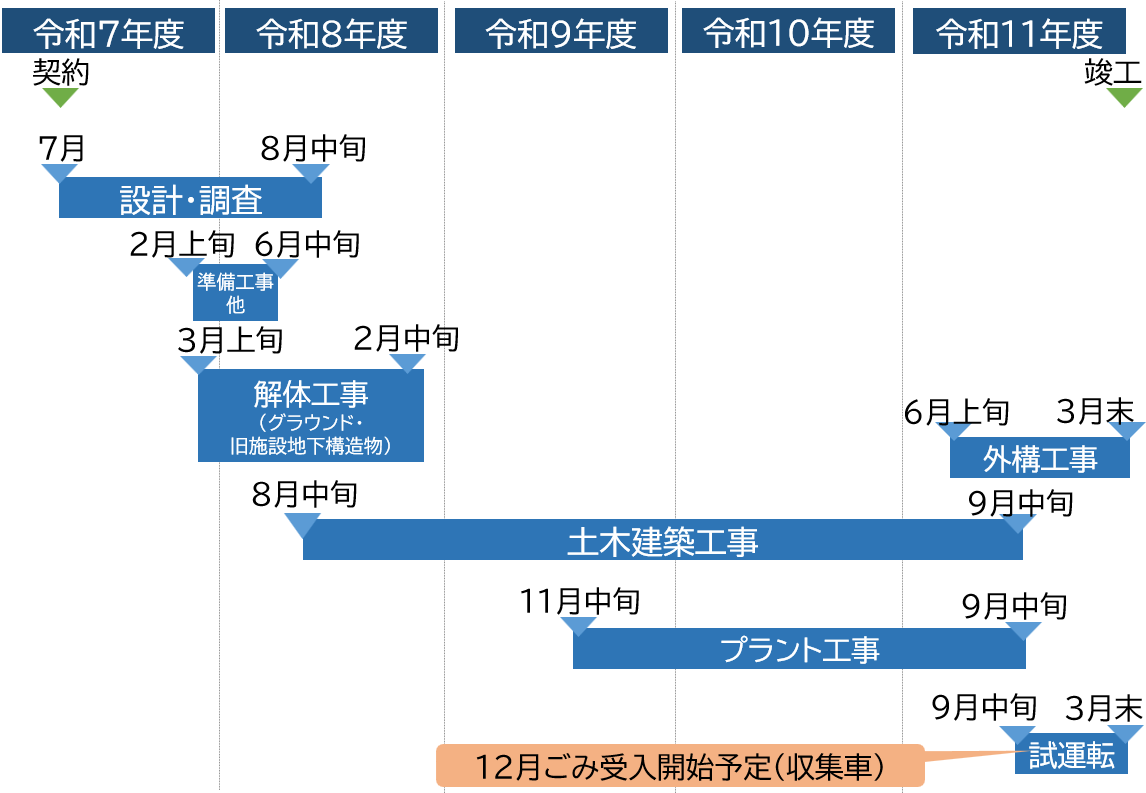

工事スケジュール
