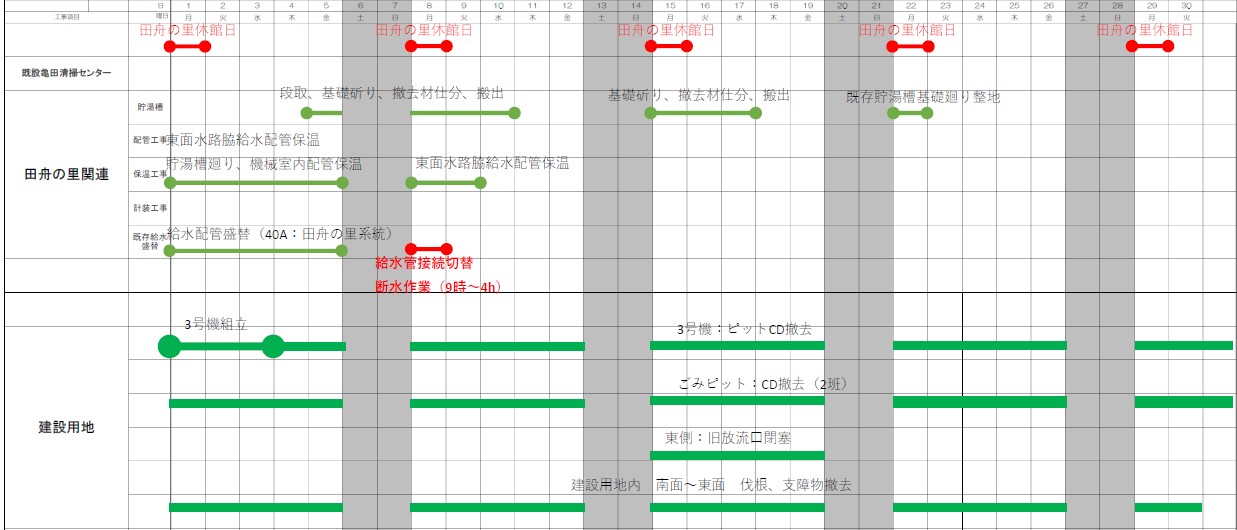

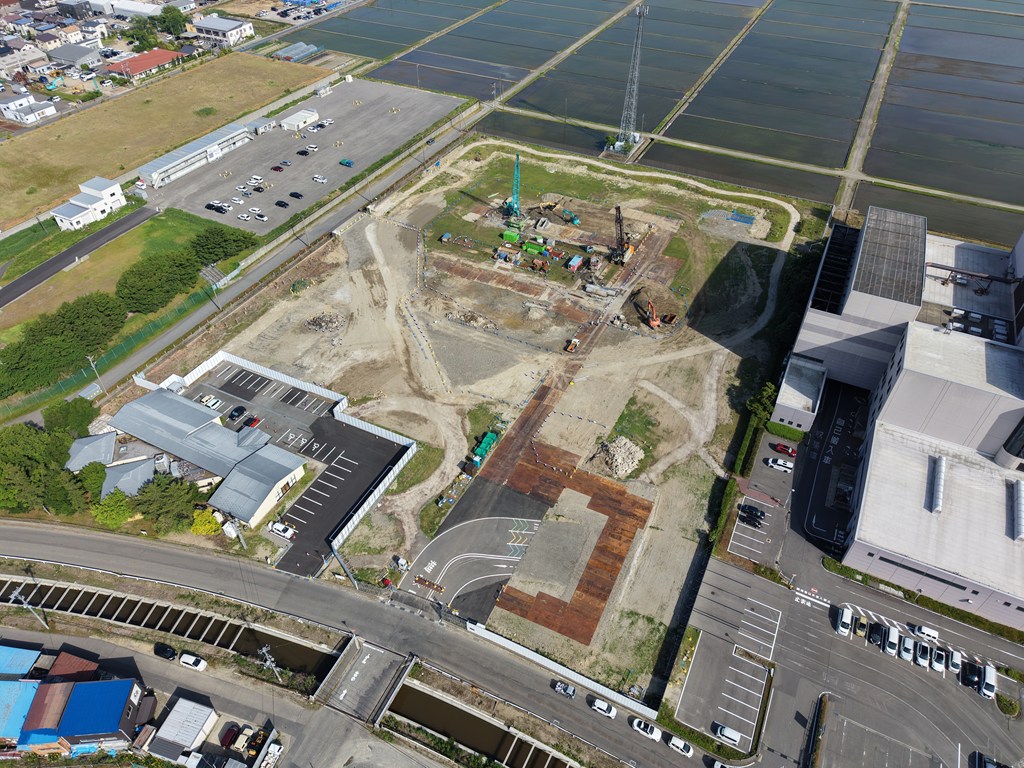

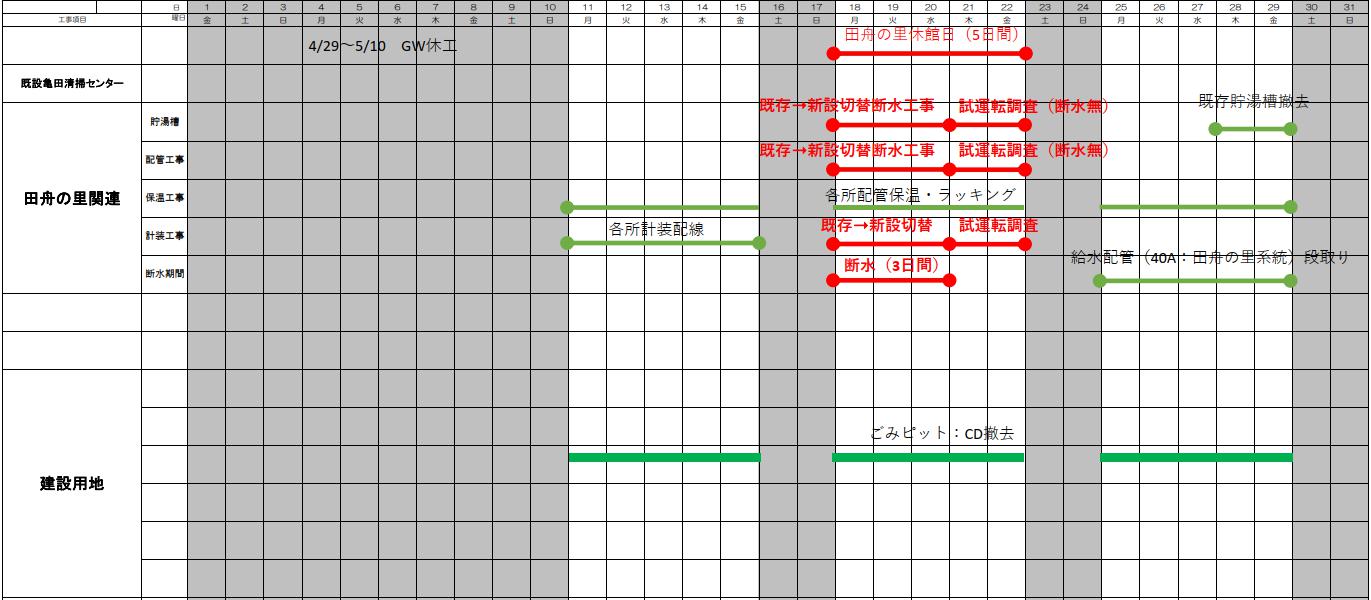

工事の進捗状況
工事の進捗状況

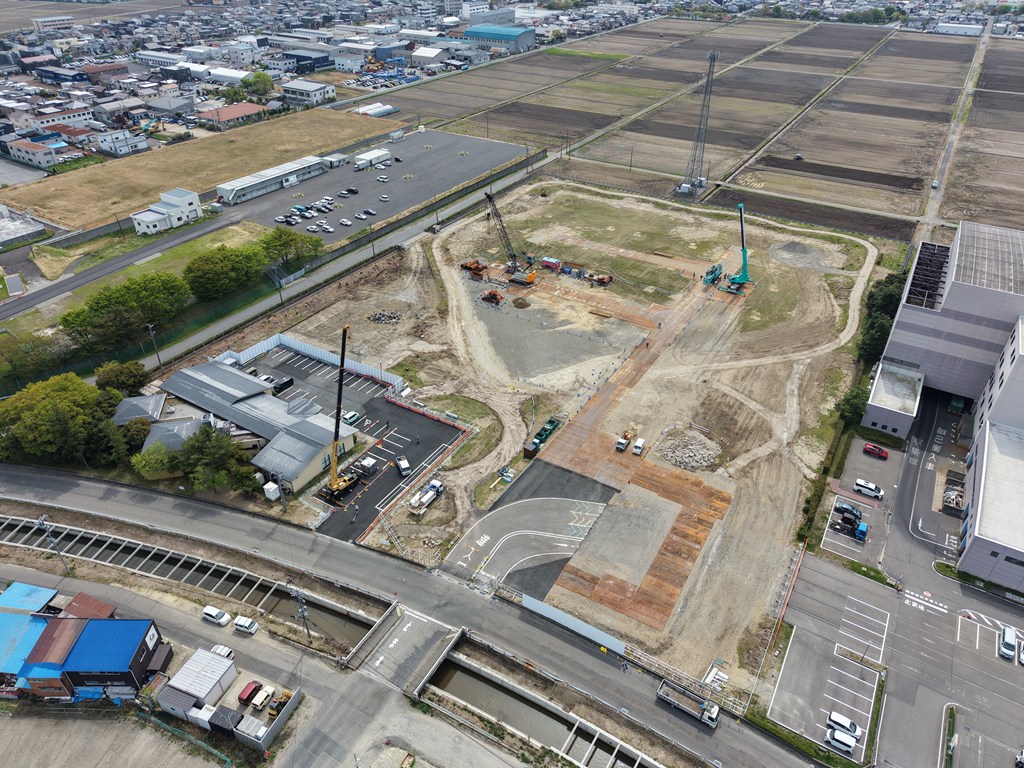

工事の進捗状況 令和8年 4月

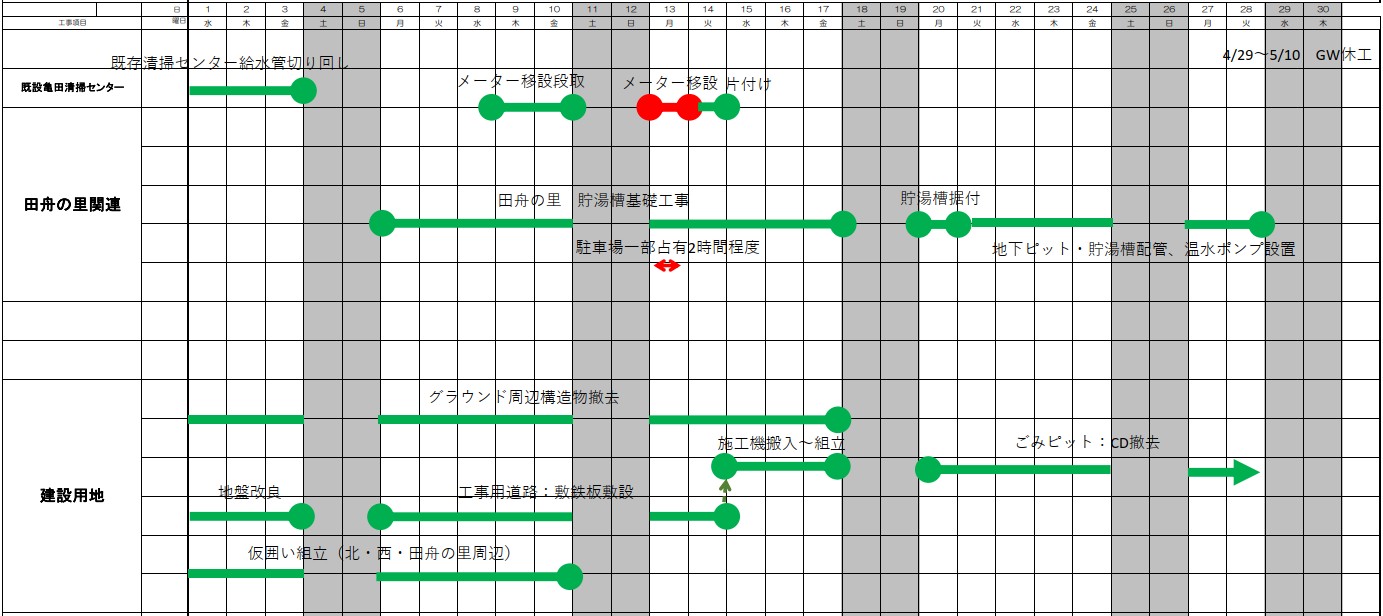

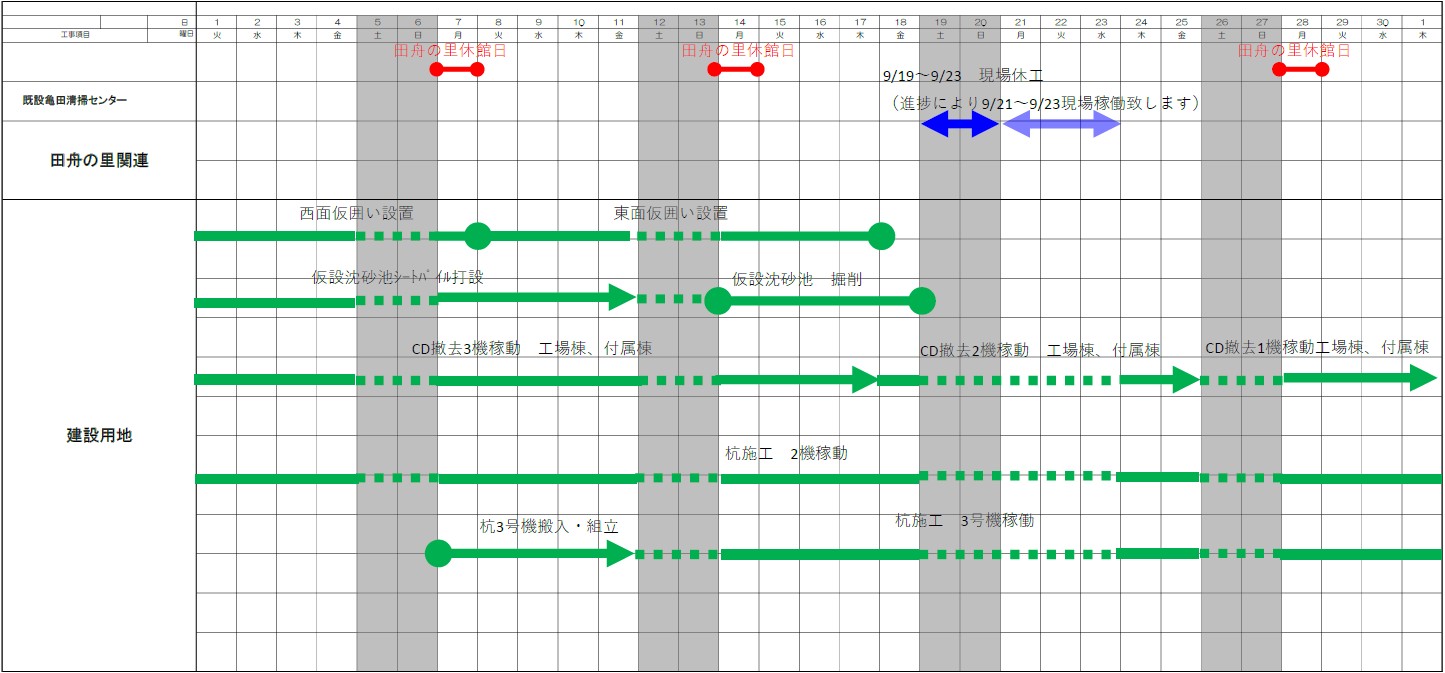

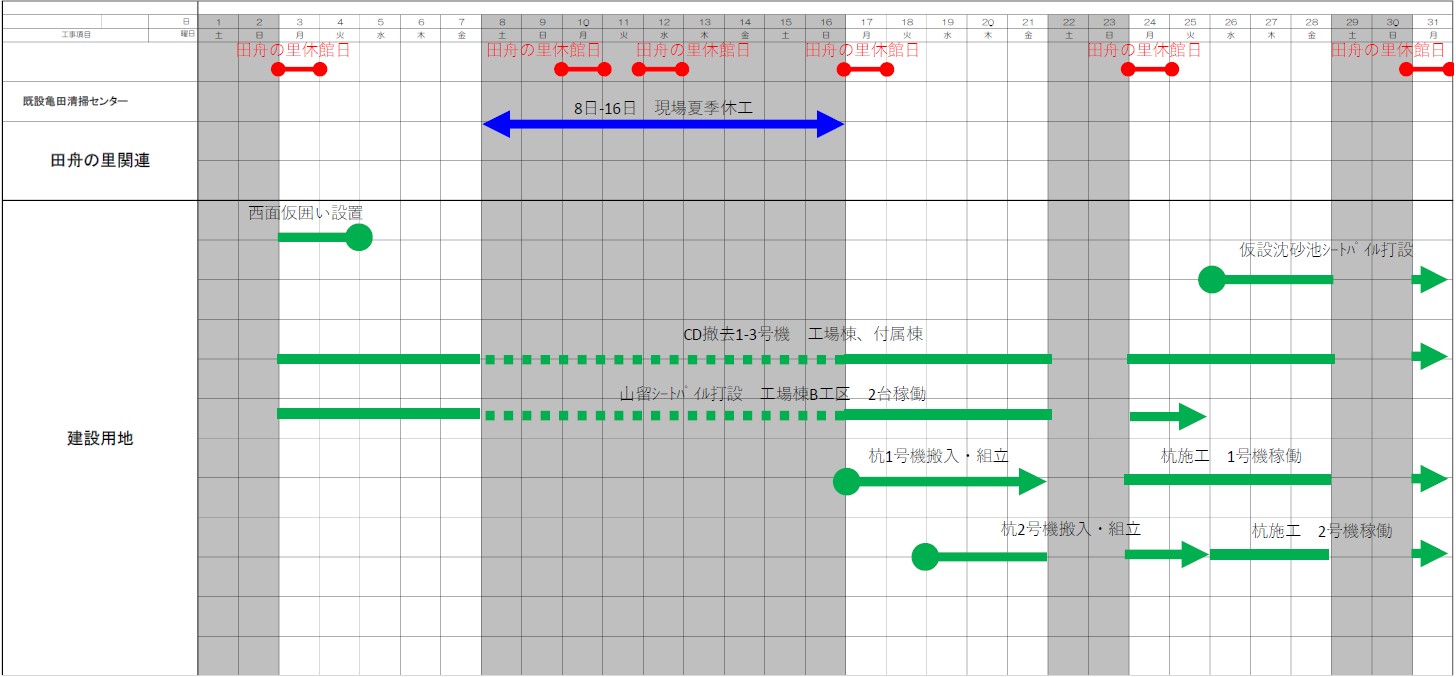

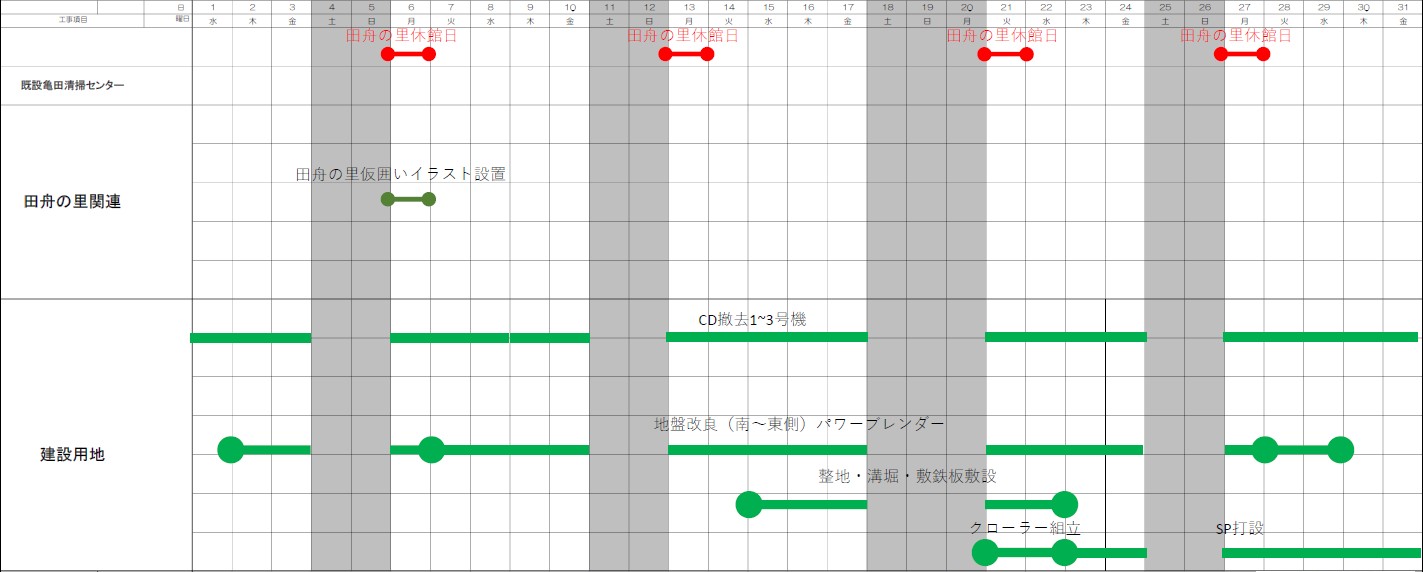

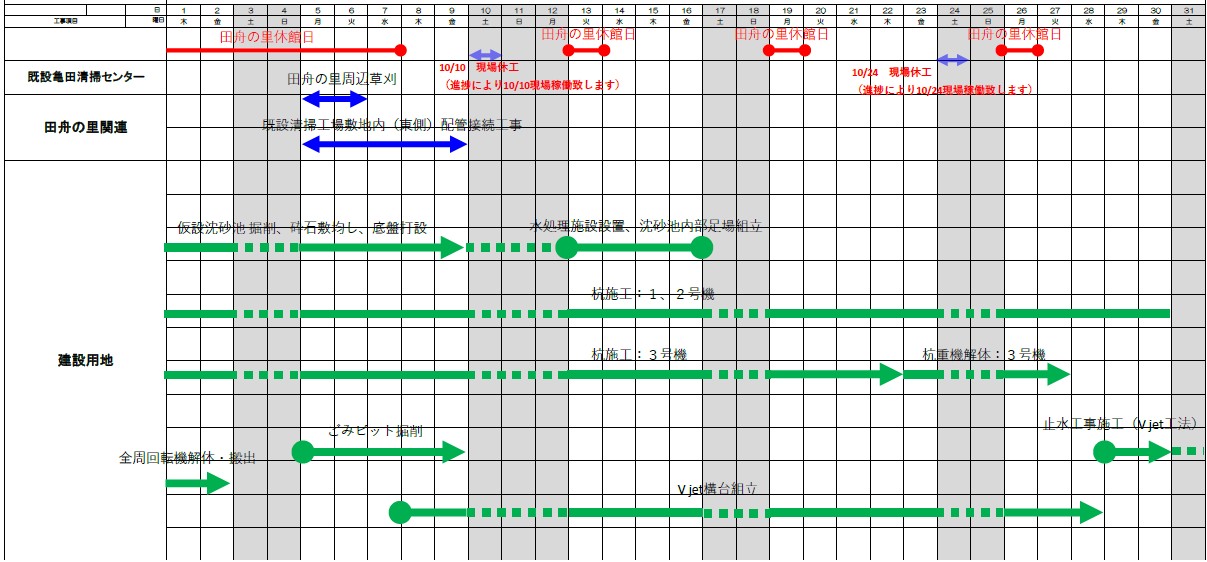

月間工事工程

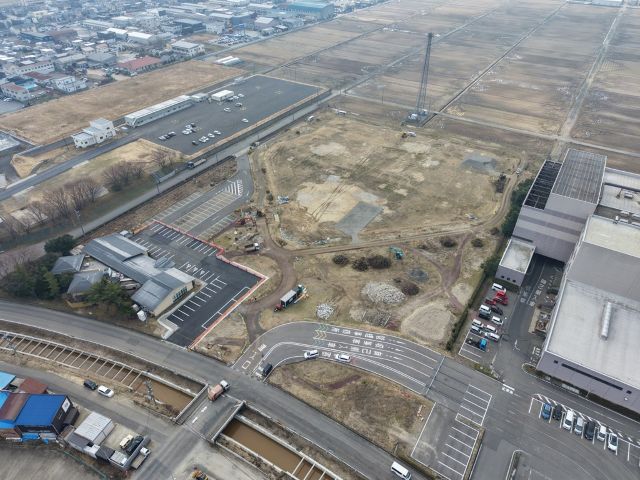

工事の進捗状況 令和8年 3月

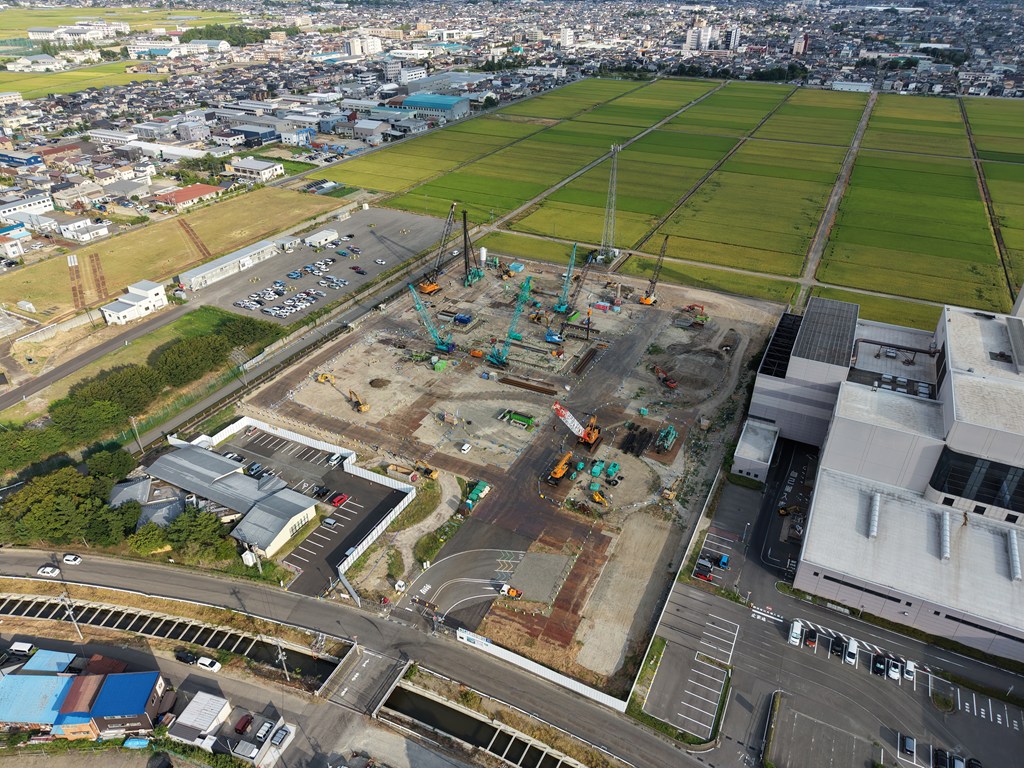

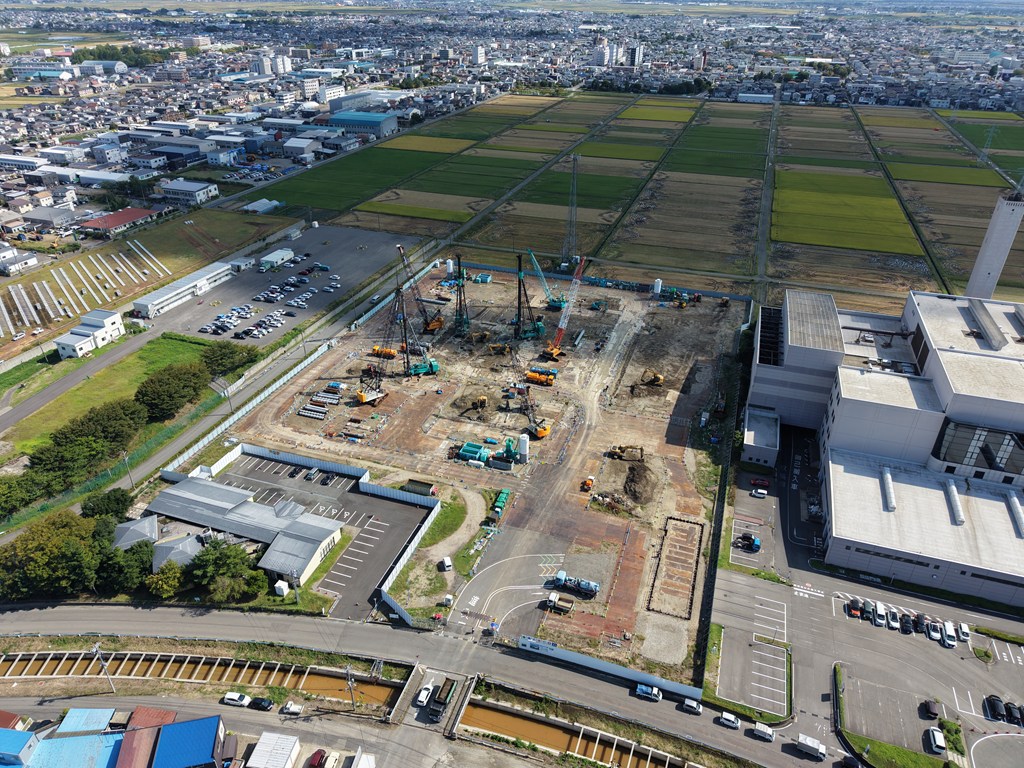

2026年3月24日撮影

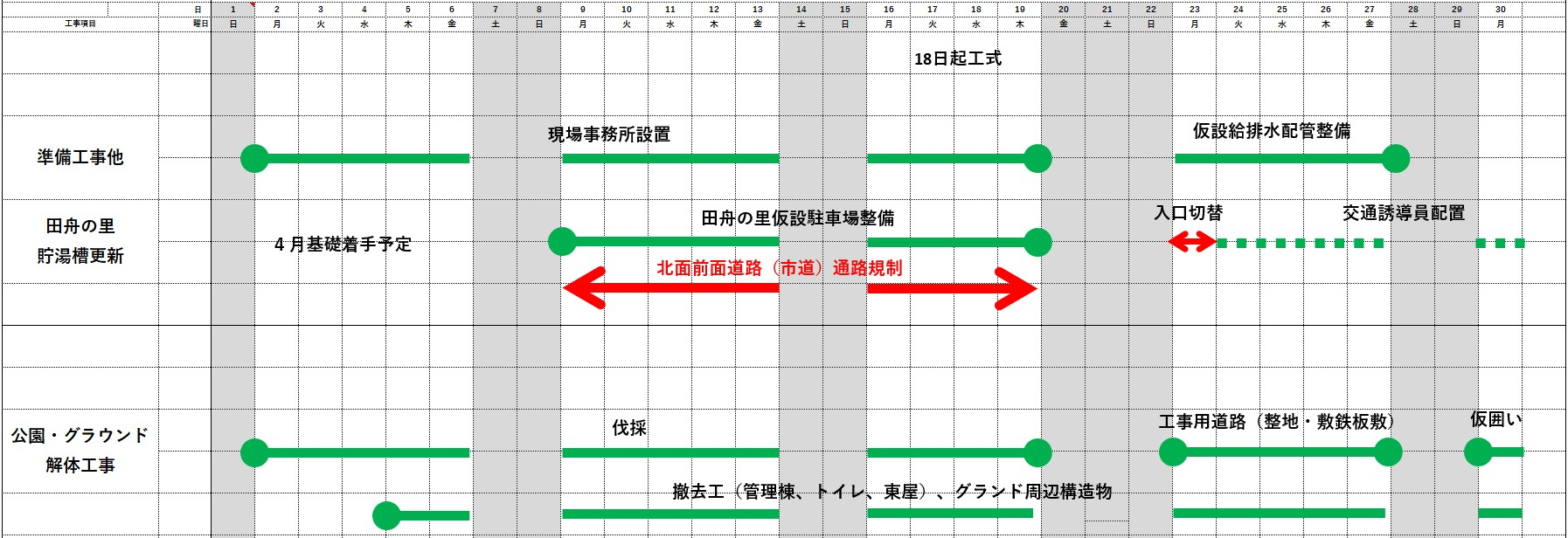

月間工事工程

工事の進捗状況 令和8年 2月

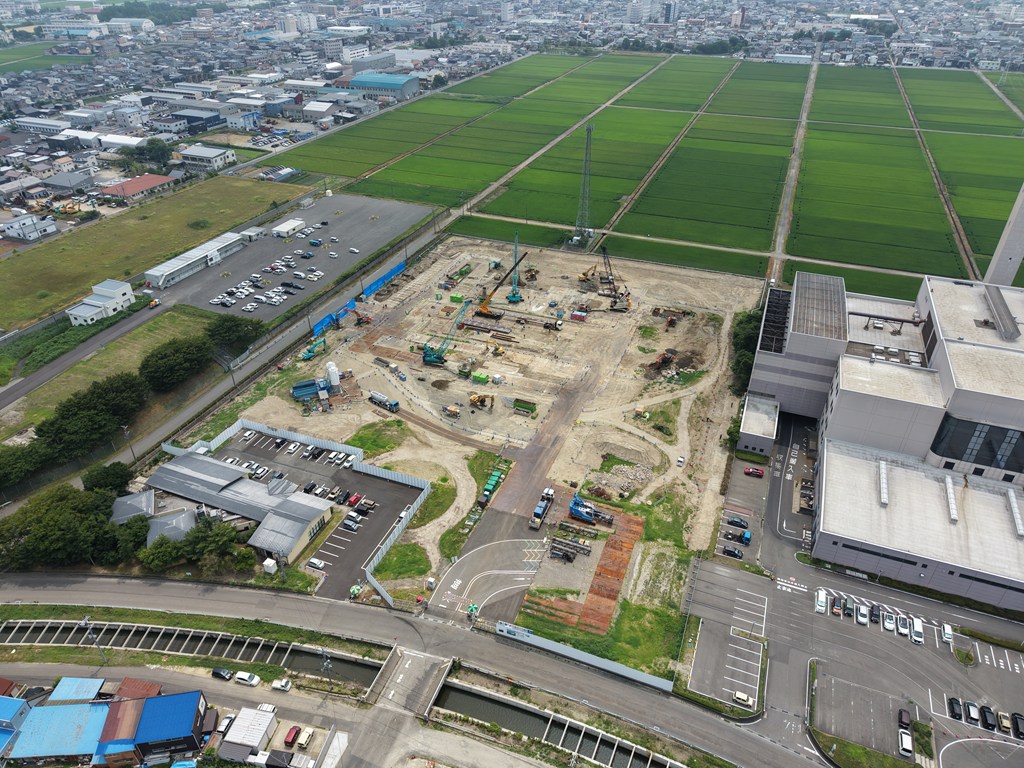

2026年2月26日撮影
